安裝輕質隔墻板的注意事項,輕質隔墻板如何安裝門頭板
發布日期:2019-09-11 13:58 作者:zzmana
1. 安裝輕質隔墻板的注意事項
輕質隔墻板安裝工藝流程圖
(1)墻板安裝之前須對墻板外觀、平整度以及尺寸規格進行檢驗,如果墻板表面有嚴重破損、板面翹曲或者尺寸偏差較大,須更換墻板。墻板切割,開槽應方正,切割尺寸準確,誤差不超過1cm,不允許任意開孔,開孔尺寸應嚴格控制;墻板表面顏色盡量一致,不應出現較大色差影響整體表觀質量。在倒運以及安裝墻板的過程中,應垂直放置墻板,盡量避免平放,以免造成墻板斷裂或者翹曲。
(2)安裝墻板從結構柱或者墻的一端開始,然后向另一端收口。當安裝墻體上出現洞口時,宜從洞口位置開始向兩側進行安裝。
(3)墻板與一次結構之間縫隙要用粘接砂漿填實,墻板底部坐漿要飽滿;墻板頂部施工的木楔必須做防腐處理,然后用聚氨酯發泡膠、砂漿填補平整,光滑;與一次結構柱、墻連接的最后一塊板,應盡量保證凹槽對柱體、墻體,并保證立面砂漿飽滿均勻。
(4)嚴格控制墻體的垂直度、平整度。
(5)根據墻體不同部位的安裝要求,選擇相應的粘接和填縫材料,使用時間不得超過水泥的初凝時間。
(6)水電管線安裝完成3~7天后用抗裂砂漿進行網格帶張貼,網格布張貼必須順直平整,砂漿飽滿均勻。
(7)墻板安裝完成以后,14天內不得在其上進行開孔或者水電管線安裝等工作,如果須在墻板上開設孔洞時,應使用切割機切割,不得任意暴力開鑿;鋪設管線完成以后,應使用聚合物砂漿進行回填,回填應塞緊擠實。
2. 輕質隔墻板如何安裝門頭板
門頭板須與門垛或者門邊板進行搭接,搭接寬度須大于等于10cm;洞口寬度不超過1500mm時,洞口可不進行加固,洞口寬度超過1500mm時,可采用方鋼管進行加固。
方式一

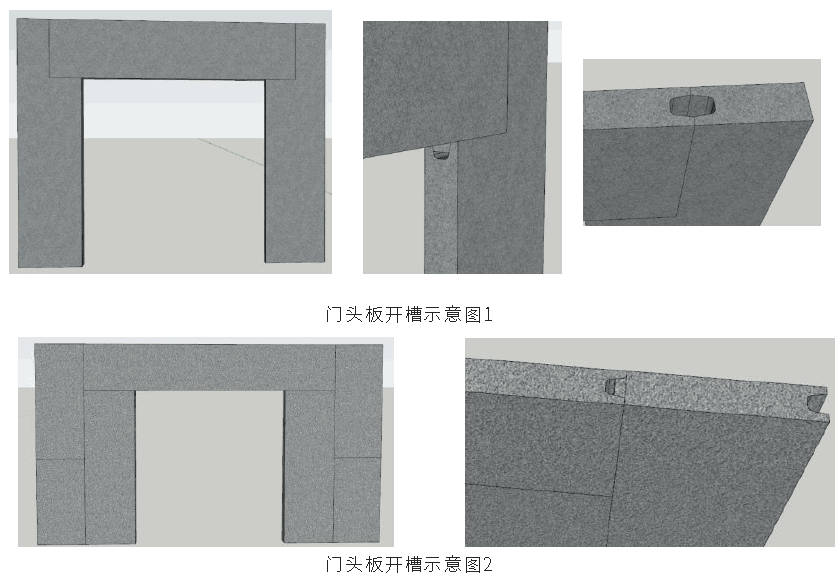

門頭橫板兩端搭接100~150mm,兩端豎板呈“L”型。首先進行板材切割:門口豎板切割出“L”形,門口豎板上與門頭板連接橫縫、豎縫位置人工鑿出凹槽。門頭板安裝時凸頭向下,同時在其兩端人工鑿出凹槽。然后安裝:門頭板安裝時先將橫縫位置鋪滿砂漿,待門頭板與砂漿坐實后,將灌漿料灌入豎縫位置,保證灌漿料灌實。
方式二
門頭橫板兩端與豎板豎縫平齊,形成自上而下灌漿孔。將門頭板凸頭朝下安裝,同時在其兩端人工鑿出凹槽,門口豎板上側人工鑿出凹槽;安裝:安裝時將門頭板凸頭向下,橫縫位置用砂漿鋪滿,待門頭板與門口豎板坐實后,兩側補板安裝時應注意凹凸槽對接。
